風電專用灌漿料施工工藝
作者:上海華謹建材 發布日期:2021-08-09 16:48:54
風電專用灌漿料施工方法:
一、較長設備或軌道基礎,應采用分段施工。
二、二次灌漿時,應符合下列要求。
1、二次灌漿時,應從一側或相鄰的兩側多點進行灌漿,直至從另一側溢出為止,以利于灌漿過程中的排氣。不得從四側同時進行灌漿。
2、在灌漿過程中嚴禁振搗。必要時可用灌漿助推器沿灌漿層底部推動灌漿料,嚴禁從灌漿層中、上部推動,以確保灌漿層的勻質性。
3、灌漿開始后,必須連續進行,不能間斷。并盡可能縮短灌漿時間。
4、、設備基礎灌漿完畢后,應在灌漿后3-6h沿設備邊緣向外切45度斜角以防止自由端產生裂縫,如無法進行切邊處理,應在灌漿后3-6h后用抹刀將灌漿層表面壓光。
5、當設備基礎灌漿量較大時,豆石加固型灌漿料的攪拌應采用機械攪拌方式,以保證灌漿施工。
6、當灌漿層厚度超過150mm時,應采用豆石加固型高強無收縮灌漿料。
三、風電專用灌漿料的常溫養護:
1.灌漿前,日平均溫度不應低于5℃,灌漿完畢后裸露部分應及時噴灑養護劑或覆蓋塑料薄膜,加蓋濕草袋保持濕潤。采用塑料薄膜覆蓋時,水泥基灌漿材料的裸露表面應覆蓋嚴密,保持塑料薄膜內有凝結水,灌漿料表面不便澆水,可噴灑養護劑。
2.應保持灌漿材料處于濕潤狀態,養護時間不得少于7d。
3.當采用快凝快硬型水泥基灌漿材料時,養護措施應根據產品要求的方法執行。
四、風電專用灌漿料的高溫養護:
1.灌漿前24h采取措施,防止灌漿部位受到陽光直射或其他熱輻射。
2.采取適當降溫措施,與水泥基灌漿材料接觸混凝土基礎和設備底板的溫度不大于35℃。
3.漿體入模溫度不應大于30℃。
4.灌漿后應及時采取保濕養護措施。
五、風電專用灌漿料的冬期養護:
1.冬期施工,工程對強度增長無特殊要求時,灌漿完畢后裸露部分應及時覆蓋塑料薄膜并加蓋保溫材料。起始養護溫度不應低于5℃。在負溫條件養護時不得澆水。
2.拆模后水泥基灌漿材料表面溫度與環境溫度之差大于20℃,應采用保溫材料覆蓋保護。
3.如環境溫度低于水泥基灌漿材料要求的低施工溫度或需要加快強度增長時,可采用人工加熱養護方式;養護措施應符合國家現行標準《建筑工程冬期施工規程》JGJ104的有關規定。

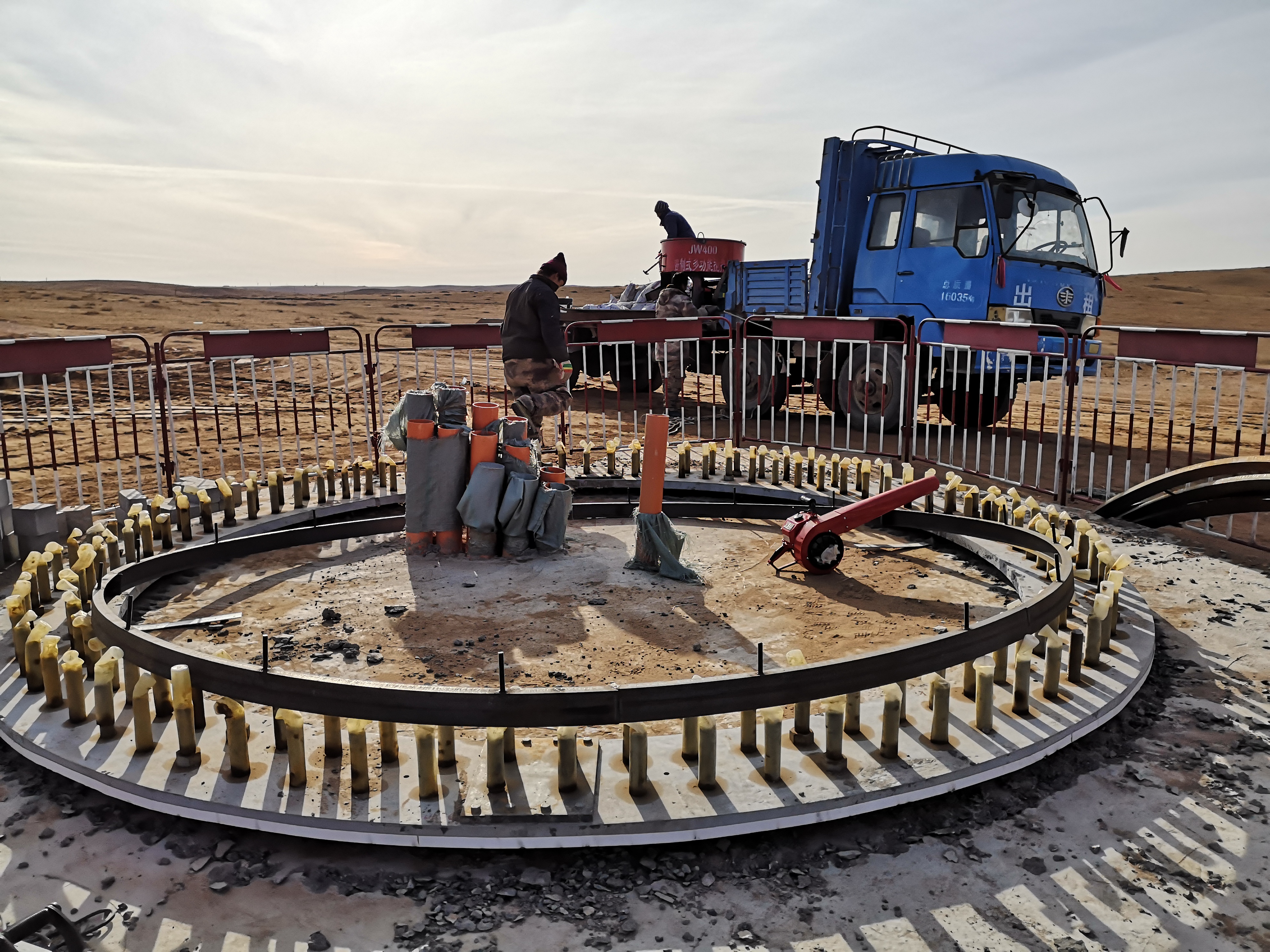

六、風電專用灌漿料支模
1、按灌漿施工圖支設模板。模板與基礎、模板與模板間的接縫處用水泥漿(推薦AJ901快速堵漏劑)、膠帶等封縫,達到整體模板不漏水的程度。
2、模板與設備底座四周的水平距離應控制在100mm左右,以利于灌漿施工。
3、模板頂部標高應高出設備底座上表面50mm。
4、灌漿中如出現跑漿現象,應及時處理。
